公路隧道机械化施工设备配置分析
本文项目工程为阿扎河1号隧道,右幅长度9885m,最大埋深803.08m;左幅长度9870m,最大埋深816.58m。存在四个断层带(930m)、中岩爆(1190m)、大变形(1180m)地质较为复杂,围岩在Ⅳ、Ⅴ级的范围内,根据实际情况分析,工程适宜使用钻爆法进行施工,在此基础上,本文主要分析了此施工流程所涉及的机械化设备配置以及具体应用。
1 施工设备配置的基本原则
1.1 技术先进性和经济合理性
建筑企业对自身经济效益具有很大的重视,因此,在配置施工设备时需要考虑设备的经济性,根据实际施工需要来选择,同时,配置设备环节应将操作安全性以及设备耐用程度考虑在内,并在施工期间做好设备管理和保养工作,根据具体工程造价和施工承包单位的公众评价等因素,选择最适用于工程的施工设备。
1.2 结合施工进度与要求
隧道工程在对挑选配套施工设备时,应先考虑工程施工实际活动进度因素,公路隧道工程通常被要求在短工期内完成,特别设计到施工开挖阶段时,要对隧道施工的地质环境进行检查,并将其所调查的地质状况信息进行提前上报,确保施工设备的配备更加科学合理,推动开挖环节的顺利展开。同时,隧道工程的支护阶段,需要装配针对性的通风排水设备,防止进度受到这方面的影响。应掌握工程各施工环节所需要的装备配置,确保彼此之间可以和谐使用。
1.3 提升设备通用性
所配备的施工设备应能够配合相关施工工艺进行使用,这说明设备配置应具有一定的通用性,只有这样,才能更好地控制工程成本。选择设备时,不同装备之间也应存在整体性,相关管理人员应选择同型号规格的配套设备,通过掌握施工工序的实际状态,来制定设备保养维修的计划。最后,在规划配置设备时,为了加强对施工设备临时故障的有效预防,应加强对一些中小型设备的选购数量。
2 公路隧道机械化施工设备配置特点
传统施工方式会耗费大量人力、物力资源,并且完成工期长,工作效率低。而机械化施工有助于降低施工人员工作压力,提高工作效率,整体效果相比,人工施工模式更具精细化特点,在公路隧道机械化施工中,其内机械施工、施工工艺以及配套设备等都具有鲜明特点,主要内容如下:
(1)能够完成施工难度较大的作业任务,并且可以保证施工质量。
(2)有助于劳动生产率的提高,更快地完成工程进度。
(3)提高了工程施工的安全性,并能够优化施工环境。
隧道工程机械化施工的设备配套特点具体体现为:
(1)隧道钻爆施工中,洞内定位、钻孔和施工流程内容可以通过凿岩台车自动完成,并且对围岩状态可以自行适应。
(2)施工中的配套设备组成了几种机械化施工流程线,例如,开挖流程作业、出渣流程作业、初期支护喷射混凝土流程作业、二衬衬砌灌注混凝土流程作业等,这些作业线能够在对应的施工流程中展现各自的功能。
(3)在隧道工程所组建的机械化作业系统中,其设备配置之间需要能够协同作业,通过在项目中所使用的施工技术来确定设备施工的具体作业方式;并且单一设备在机械化作业系统中会受到其他设备的影响,如果某一设备出现运行故障,其他设备的使用也将受到限制;确定整体设备组在作业系统中是否运行正常,要看各分项设备在作业时的运行状态,如果某一设备作业时出现故障,则整体设备组都会受到限制。
(4)只有在施工技术、施工方案都确定的情况下,才能组建配套设备作业系统,并正确分布各分项设备的位置、施工内容以及彼此存在的组织关系和工艺联系。
3 隧道施工中机械化施工设备配置
隧道工程的施工环节需要涉及许多工序,并且在每个阶段中都有着鲜明的区别,因此,设备配置要根据实际情况进行考虑。在配置过程中,工作人员必须考虑工程实际,在不同阶段选择对应的机械设备,并在具体施工要求满足的基础上最大化效益地选择设备,降低使用成本。根据现阶段本项目的施工情况,两车道隧道Ⅳ级、Ⅴ级围岩主要采用上下台阶施工方法,并增设超前支护或掌子面玻璃纤维锚杆等辅助施工措施,保障上下台阶法施工过程中围岩的稳定,避免施工过程中产生施工转化。该方法适用于地下水较少、围岩条件较好的Ⅴ级围岩段,如本隧道中的5b、5j型衬砌结构段。
其主要施工顺序是:上台阶开挖及支护、下台阶左右侧分别开挖及支护、仰拱二次衬砌、拱墙二次衬砌。如采用机械化施工方案,常用的机具设备有湿喷砼机械手、三臂凿岩台车、钢拱架拼装机、自行式仰拱栈桥、仰拱模板、防水板铺设台车、二衬混凝土养护作业台架等,从加快施工进度的角度出发,本工程主要是掌子面的施工工序对施工进度影响比较大,可能提高施工效率的机械化设备有湿喷砼机械手、三臂凿岩台车、钢拱架拼装机,机械化施工方法可以提高一定的施工进度,每月可加快施工进度6m左右。

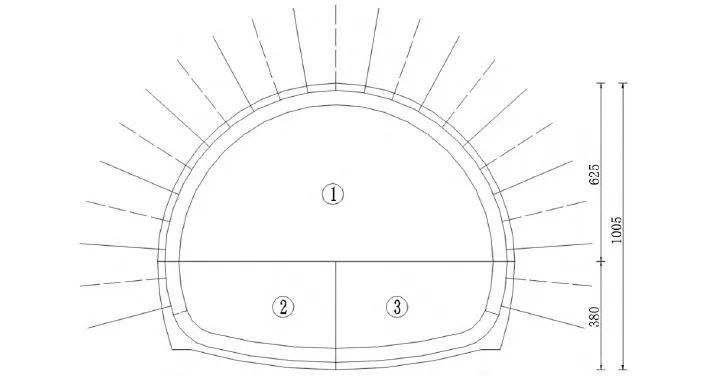

另外,采用机械化施工后,人工数量得到减少,施工时,作业人员离掌子面距离较远,可以提高施工过程中的安全性。两车道隧道Ⅲ级围岩多采用全断面法施工。本文主要描述Ⅴ级围岩机械施工配置内容。上下台阶法横断面施工示意图如图1。
3.1 开挖作业常用机械设备
隧道工程机械化施工的开挖环节,隧道进口处需要装配液压三臂凿岩台车1台,并且再通过实际施工需求,来选择凿岩钻机和移动变压器的配置。根据工程经验三臂凿岩台车每个钻臂2min内即可自动完成5m深钻孔作业,实际施工时,每个钻臂的钻孔进度可达1.3~2.0m/min。从施工时间因素进行分析,根据施工需要对设备配置进行调整可以有效加快设备钻进的速度。本工程以9人同时施工为例,钻孔速度按0.36~0.45m/min考虑,装药时间按每人每2min安装1m计算。该道工序合计时间1.56~1.77h。从最开始的测量工序到之后的爆破环节,最好的情况下能够将施工时间缩短到3h,相比风动凿岩机钻孔作业模式,能够大幅度提高作业效率。如果遇到隧道岩围较为坚硬且相对完成的情况,在施工环节使用凿岩台车能够起到很大的作用,比如,人工作业量减少、钻口速度提升、施工安全性得到保障,且更利于成本控制工作的进行,是未来隧道施工的重要技术应用趋势。
同时,凿岩台车电脑控制爆破参数,定位精度高,隧道的开挖成型得到保证。可实时监测钻孔压力、钻孔速度等参数,通过软件分析复原地质状况,并形成地质报告,构筑精准高效的信息情报系统。就开挖环节所应用的三臂凿岩台车来展开,钻杆定位环节结束后,可以采用固定倾角或水平倾角的模式进行推进工作,这种方式可让超挖量得到减少,并且钻孔的质量上升。
3.2 装运作业常用机械设备
在隧道工程的施工阶段,出碴作业是其中的重要内容,对整体开挖进度有着直接影响。出渣施工环节通常使用的设备为装载机,并根据施工实际来确定铲斗容量。为了加快出碴速度,爆破作业开始前,应安排车辆在规定位置进行等待,并在完成爆破通风环节的工作后,进行坑道开挖的出碴工作,在此过程中通常会使用装运设备,以此提高出碴速度,使隧道工程施工顺利开展,并且相比传统出碴,机械化设备能够提高工作效率,加快装运时间,从而节省装运成本。
目前,Ⅳ级围岩按台阶法施工每循环进尺3.2m,出碴时间3h,Ⅴ级围岩按台阶法施工每循环进程1.6m,出碴量为Ⅳ级围岩的一半,按2h计算。需要注意的是,隧道开挖的仰拱施工阶段,为了提高施工质量,需要结合自行式液压仰拱栈桥和模板等设备来协作施工,且在施工过程中注重装备使用的协调性,并确定爆破轮廓线具体大小,提高仰拱施工速度。另外,通过这种施工方式能够加强对混凝土成本的控制,不过,会有个别情况导致出碴速度降低,因此,要充分掌握施工具体情况后选择正确的应用方式。
3.3 喷锚支护作业常用机械设备
在喷锚支护施工过程中,传统施工模式下经常使用小型混喷剂来完成作业,而这种方式常常存在高回弹率、以及高劳动强度以及外加剂掺量难以控制的问题,作业环境也普遍偏差,为了将上述问题有效优化,可以在保持这种作业模式的基础上添加同型号的混凝土湿喷机械手2台,并将低压系统稳压器进行改造。施工时,锚杆安设与注浆按每人每2min安装1m计算,9人同时施工,另外,考虑1h的挂网与连接钢筋施工时间。超前支护,按8人同时施工,钻孔速度按0.36~0.45m/min考虑,每根超前小导管的安装及注浆按15min计算。

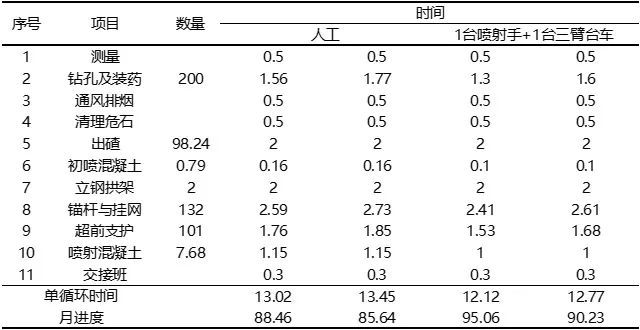

具体操作环节,需要重点关注混凝土技术参数和拌和比,根据湿喷机械手的特点分析,其喷射混凝土的效率可达到30m³/h,实际施工过程中,综合效率可达到10m³/h,回弹量一般30%左右。初喷4cm,考虑100%的回弹量,喷射混凝土按2人同时施工,每人喷射速度按5m³/h计算。这种施工方式所完成的施工效果能够增加施工总阶段的机械化程度,大量节约工程成本管理。湿喷机械手喷射混凝土质量影响因素主要有原材料质量、混凝土配合比、设备性能、操作手水平、速凝剂掺量等。施工中,需对喷射混凝土原材料的质量进行控制、对喷射混凝土配合比的配制及施工配合比进行现场调试、对现场喷射混凝土施工过程和施工方法进行控制。另外,机械化施工时,如果设备故障会产生很长的维修周期,需要提前配备备用的机具设备和配件。5b型衬砌结构段基础施工进度对照表如表1。
3.4 防水层作业常用机械设备
针对隧道防水层的作业环节,传统的施工方式多是通过人工进行水板挂的设防工作,这种模式会耗费大量人力和时间,施工效率很难提升,而且也不会使用什么施工设备,机械化施工在其中没有得到有效发挥。随着时代的发展,这种问题得到了解决。为了有效减轻施工人员的工作压力,提高作业效率,可以在施工过程中使用防水板铺挂台车。根据实际调查,施工人员通过使用这种辅助装备,作业强度得到控制。另外,在热熔焊垫片和防水板的施工阶段,越来越多的施工人员开始使用超声波焊机,这种设备能够避免在焊接时将防水板等焊穿、焊焦。
4 结语
总的来说,在公路隧道工程中,机械化施工模式有助于提高总体施工效率,保障施工安全。并且机械化施工在工程成本控制方面,比人工施工更能节省成本,但是,需要注意设备配置方面的建设,相关管理人员需要考虑施工实际需求,并通过分析市场形势以及设备性能,选择最富有经济性以及综合性价比的设备,同时,还要注意各设备之间的协调运作性,避免具体应用时因单一设备的故障而影响整体施工进度。
