铁路隧道机械化施工企业定额测定及分析
1 引言
我国铁路隧道施工的机械化配套技术水平、施工装备进入隧道施工机械化初期,发展速度较慢,施工成本管理滞后。本文以跃龙门隧道3号斜井机械化配套施工企业定额测定数据为例,结合现行铁路预算定额,进行主要参数比较分析,为隧道机械化施工成本核算等业务提供参考依据。
2 工程概况
2.1 线路概况
跃龙门隧道前接高川车站,后接羊记沟大桥,采用双线分修,最大线间距60m,最小间距30m。3号斜井工区施工本隧道正线部分(左线D2K95+679~D2K103+689段、右线YD2K97+700~YD2K102+155段)及本隧道辅助坑道3号斜井全段、平行导坑(PDK97+745.967~PDK103+481段)施工任务,其中斜井2025m,平行导坑5735.033m。
2.2 地质情况
跃龙门隧道3号斜井测段内多被第四系全新统滑坡堆积层、崩坡积层、陡坡积层覆盖,下伏基岩零星出露,局部陡峭地段出露较好。测段内第四系全新统滑坡堆积层、崩坡积层、粗角砾土,厚0~2m,下伏地层为震旦系下统邱家河组(Zbq)硅质岩、碳质页岩夹灰岩、白云岩,侵入岩脉辉绿岩等,洞口出漏岩层为强风化软弱围岩,且存在仰坡顺层,顶部土方有危岩落石。具有“四极三高”的显著特点:地形切割极为强烈、构造条件极为复杂活跃、岩石条件极为软弱破碎、汶川地震效应极为显著;高地应力、高地震烈度、高地质风险。
3 施工工艺
隧道按新奥法原理进行施工,隧道开挖、喷锚支护等主要工序施工方案如下:
3.1 开挖方案
(1)施工中坚持监控量测,开挖采用光面爆破技术,隧道Ⅲ、Ⅳ级围岩采用全断面开挖法;Ⅴ级围岩采用台阶法,设临时仰拱、横向支撑开挖。
(2)隧道钻孔、装药等工序采用三臂凿岩台车。
(3)围岩较好地段采用非电毫秒雷管起爆、光面爆破技术,严格控制超欠挖;断层破碎带地段采用微震光面爆破技术或非爆破开挖,以减轻对围岩的扰动和破坏。
3.2 喷锚支护方案
初期支护在开挖完成后及时施工,紧跟开挖面。拱部及边墙采用φ22mm砂浆锚杆。喷射混凝土(素喷混凝土、网喷混凝土)为C25混凝土(Ⅴ级围岩为C30),采取湿喷工艺施工,Ⅳ、Ⅴ级围岩拱、墙喷射混凝土中掺入合成纤维。围岩较差地段采用格栅钢架或工字钢架加强支护。
4 测定的依据与方法
4.1 测定依据
测定的依据主要有:
(1)《国家铁路局2017年铁路工程造价标准编制计划》(国铁科法函〔2017〕193号)。
(2)《铁路工程施工组织设计指南》(铁建设[2009]226号)。
(3)《关于新建成都至兰州铁路初步设计的批复》(铁鉴函[2010]1622号文)。
4.2 测定方法
以采集现场实测数据为主,采用写实记录法,同时收集以往施工阶段���工序相应的综合进度指标,通过统计分析对比的方式,进行测定。
5 人工、机械配置及进度指标
5.1 开挖人工和机械配置
根据作业流程、成兰铁路实施性施工组织设计要求,三臂凿岩台车隧道开挖每个作业组配备作业人员15人,见表1;每个作业班配备一台三臂凿岩台车、一台挖掘机(≤1.0m³)、一台载重汽车(6t)。
5.2 喷射混凝土人工和机械配置
根据作业流程和现场实际情况,混凝土喷射每个作业组配备作业人员6人,其中放料、接管2人,电工1人,辅助3人;配备一台混凝土喷射机械手(≤20m³/h),3台混凝土搅拌输送车(≤6m³)。
5.3 进度指标
Ⅲ级围岩采用全段面法开挖,每开挖进尺为3m,开挖支护作业单循环时间为11h,月工作日按28d计算,每日24h,每月施工进度为:3x28x24/11=183(m)。
Ⅳ级围岩采用全段面法开挖,每开挖进尺为2.4m,开挖支护作业单循环时间为12h,月工作日按28d计算,每日24h,每月施工进度为:2.4X28X24/12=134(m)。
Ⅴ级围岩采用台阶法开挖,每开挖进尺为1m,开挖支护作业单循环时间为11.5h,月工作日按28d计算,每日24h,每月施工进度为:1x28x24/11.5=58(m)。
6 写实记录法测定工机消耗量
6.1 Ⅲ级围岩
(1)开挖人工消耗量:施工准备29.8min,测量放线45.2min,台车钻孔、清孔165.6min,装药79.2min,台车移位36.2min,爆破18.6min,通风、洒水降尘31.4min,共计用时406min,小计0.221工日/10m³,底部开挖、清理等用工0.197工日/10m³,合计0.418工日/10m³。
(2)开挖机械消耗量:三臂凿岩台车钻孔、装药、底部开挖清理加权时间为381min,则消耗量为381/60/7/220.41x10=0.041(台班/10m³);载重汽车6t用时299.6min,消耗量为0.035台班/10m³;挖掘机≤1.0m³用时29.8min,消耗量为0.004台班/10m³。
6.2 Ⅳ级围岩
(1)开挖人工消耗量:施工准备32.6min,上下台阶测量放线51.4min,上下台阶钻孔、清孔126.6min,装药107min,台车移位39.6min,爆破23.4min,通风、洒水降尘13.2min,共计用时394min,小计0.285工日/10m³,其他用工0.293工日/10m³,合计0.578工日/10m³。
(2)开挖机械消耗量:三臂凿岩台车钻孔、装药、底部开挖清理加权时间为403.4min,则消耗量为:403.4/60/7/150.4x10=0.064(台班/10m³);载重汽车6t用时296.8min,消耗量为0.047台班/10m³;挖掘机≤1.0m³用时162.5min,消耗量为0.026台班/10m³。
6.3 Ⅴ级围岩
(1)开挖人工消耗量:施工准备44.8min,测量放线49.2min,台车钻孔、清孔93.2min,装药92min,台车移位39.6min,爆破27.4min,通风、洒水降尘13min,共计用时359.2min,小计0.436工日/10m³,底部开挖、清理等用工0.552工日/10m³,合计0.988工日/10m³。
(2)开挖机械消耗量:三臂凿岩台车钻孔、装药、底部开挖清理加权时间为394.8min,则消耗量为:394.8/60/7/90.126x10=0.104(台班/10m³);载重汽车6t用时252.5min,消耗为0.067台班/10m³;挖掘机≤1.0m³用时214.8min,消耗量为0.057台班/10m³。
6.4 喷射混凝土
喷射混凝土人工消耗量:施工准备28min,喷浆作业11min,综合检查、场地清理23min,共计用时62min,小计1.262工日/10m³,其他用工0.509工日/10m³,总计1.771工日/10m³。
机械消耗量:混凝土喷射机械手矣20m³/h准备、喷射、清理时间为38min,消耗量为0.282台班/10m³,混凝土搅拌输送车≤6m³等待装料、调头、卸料、清理消耗量同喷射机械手消耗量;搅拌站、轮胎式装载机消耗量为0.114台班/10m³。
7 单价分析比较
7.1 单价编制依据
(1)《铁路基本建设工程设计概(预)算编制办法》(国铁科法[2017]30号)。
(2)《铁路基本建设工程设计概(预)算费用定额》(国铁科法[2017]31号)。
(3)《铁路工程补充预算定额(第二册)》(铁总建设〔2019〕26号)。
(4)除三臂凿岩台车、混凝土喷射机械手人工单价为350元/工日,其他均为200元/工日;燃油采用2019年一季度四川价格,柴油单价为6.688元/kg,汽油单价为7.593元/kg,电单价为1元/kWh。
(5)施工机械台班单价根据编制办法,结合企业关于机械的折旧规定测算。
7.2 现行定额与企业定额单价对比
(1)开挖(见表2、表3、表4)
工作内容:施工准备,测量划线,台车就位、钻眼,装药、爆破,找顶,防尘。
(2)喷射混凝土(见表5)
工作内容:机械手移动,就位,检查,清洗机械;混凝土集中拌制,喷射及养护,回弹料处理;混凝土搅拌输送车配合投料。
7.3 企业定额
企业定额测定的数据可为洽谈劳务分包合同价格或架子队核算提供依据。

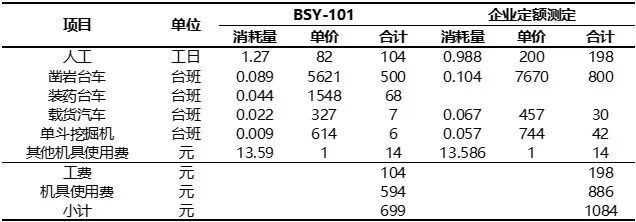

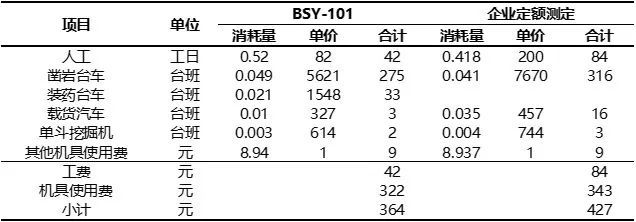

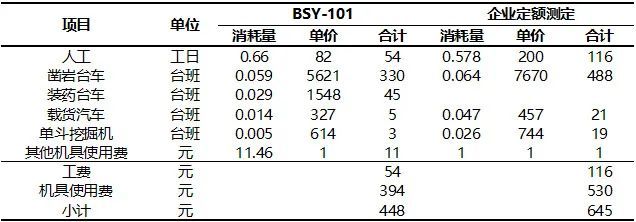

(1)在正常施工组织下,Ⅲ级围岩全断面开挖(月进尺183m),工机费为427元/10m³,其中人工费84元/10m³,机械费343元/10m³;Ⅳ级围岩台阶开挖(月进尺134m),工机费为645元/10m³,其中人工费116元/10m³,机械费530元/10m³;Ⅴ级围岩台阶开挖(月进尺58m),工机费为1084元/10m³,其中人工费198元/10m³,机械费886元/10m³。

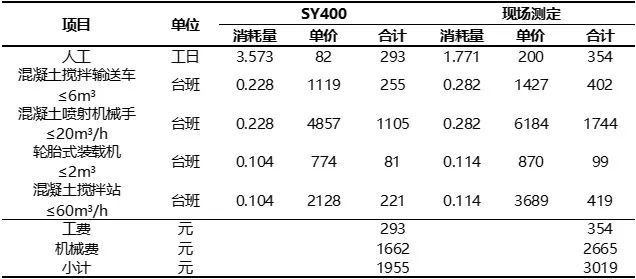

(2)在正常施工组织下,混凝土喷射机械手20m³/h工机费为3019元/10m³,其中人工费354元/10m³,机械费2665元/10m³。
8 结束语
凿岩台车开挖及喷射机械手喷射混凝土子目,企业定额单价均高于铁路现行定额单价,主要原因是:
(1)市场工费单价远高于定额编制期价格(Ⅶ类工82元/工日)。
(2)凿岩台车、喷射机械手的台班单价高于定额台班价。原因,首先是企业设备的折旧费用高于费用定额,即市场采购价高;其次是电价格等,企业定额采用市场价格。
大型机械设备配套施工大幅度提高工程进度,台车钻爆比风动凿岩机钻爆提高功效达50%以上;同时,机械设备配套施工也给企业的成本管理带来挑战,首先是设备的选型。选型一是考虑选择进口设备还是国产设备,进口设备机械具有机型成熟、配件齐全,产品寿命期长,维修保养简易等特点;国产机械则具有采购成本低、适应性强,机动性好,维修成本高的特点。选型二是要考虑各衔接工序设备的匹配性,忌讳出现大马拉小车的情况。其次要充分提高设备的使用效率,其关键因素是培养高素质的操作手,提高工作效率。第三要培养保养、维修的专业人才,降低维修成本。
企业定额测定数据是在正常施工组织条件下测算的,重点考虑合理的施工进度、合理的人员及机具等资源配置,可为劳务成本的目标制定、架子队成本核算提供依据。
